はじめに
木材を切り終えたのに、組み立てようとしたら穴をあけ忘れていた。
仕上げの塗装を先にしてしまい、接着剤がくっつかなかった。
製作実習で、こんな経験をしたことはありませんか。
こうした失敗の多くは、腕前の問題ではありません。
作業の順番を決めないまま、思いついたところから手をつけてしまったことが原因なんです。
そこで役に立つのが、「製作工程表」と「段取り」という考え方です。
この記事では、木工で本立てをつくる場面を例にして、工程表とは何か、どう書けばよいのかをていねいに説明します。
さらに、加工から仕上げまでの順番にどんな理由があるのか、時間を計算する例題2問、計画がずれたときの直し方まで、順番にたどっていきます。
定期テストでも、工程の順番を並べかえる問題や、必要な時間を求める問題がよく出ます。
丸暗記ではなく、「なぜその順番なのか」を理由といっしょに理解して、実習にもテストにも使える力にしていきましょう。
- 工程表とは何か:作業を順番に書き出した表で、計画にも記録にも使えること。
- 書き方の3手順:書き出す、並べる、書き込むの順に進めれば迷わないこと。
- 作業の順番と理由:穴あけは組む前、仕上げは最後と決まっている理由。
- 時間の計算2問:合計を出す問題と、残りを確かめる問題の解き方。
- 段取りと見直し:準備の整え方と、計画がずれたときの直し方。
製作工程表と段取りの全体像
木工の製作は、ばらばらの作業の集まりに見えますが、実は大きく四つのまとまりに分けられます。
まず、何をつくるかを決める構想と設計。次に、板から部品を切り出して整える材料取りと部品加工。それを組んで形にする組み立てと仕上げ。最後に、できばえを確かめる評価と改善です。
工程表は、このうち材料取りから仕上げまでの作業を、細かく分けて順番に並べた表です。
全体の流れの中で、自分が今どこにいるのかを見失わないための地図だと考えてください。
- 構想と設計:何を、どんな形と大きさでつくるのかを決める段階です。
- 材料取りと部品加工:板から部品を切り出し、けがき、切断、削り、穴あけで形にします。
- 組み立てと仕上げ:仮組みで確かめてから接着し、やすりがけと塗装で整えます。
- 評価と改善:できばえや計画のずれを確かめて、次の製作に生かします。

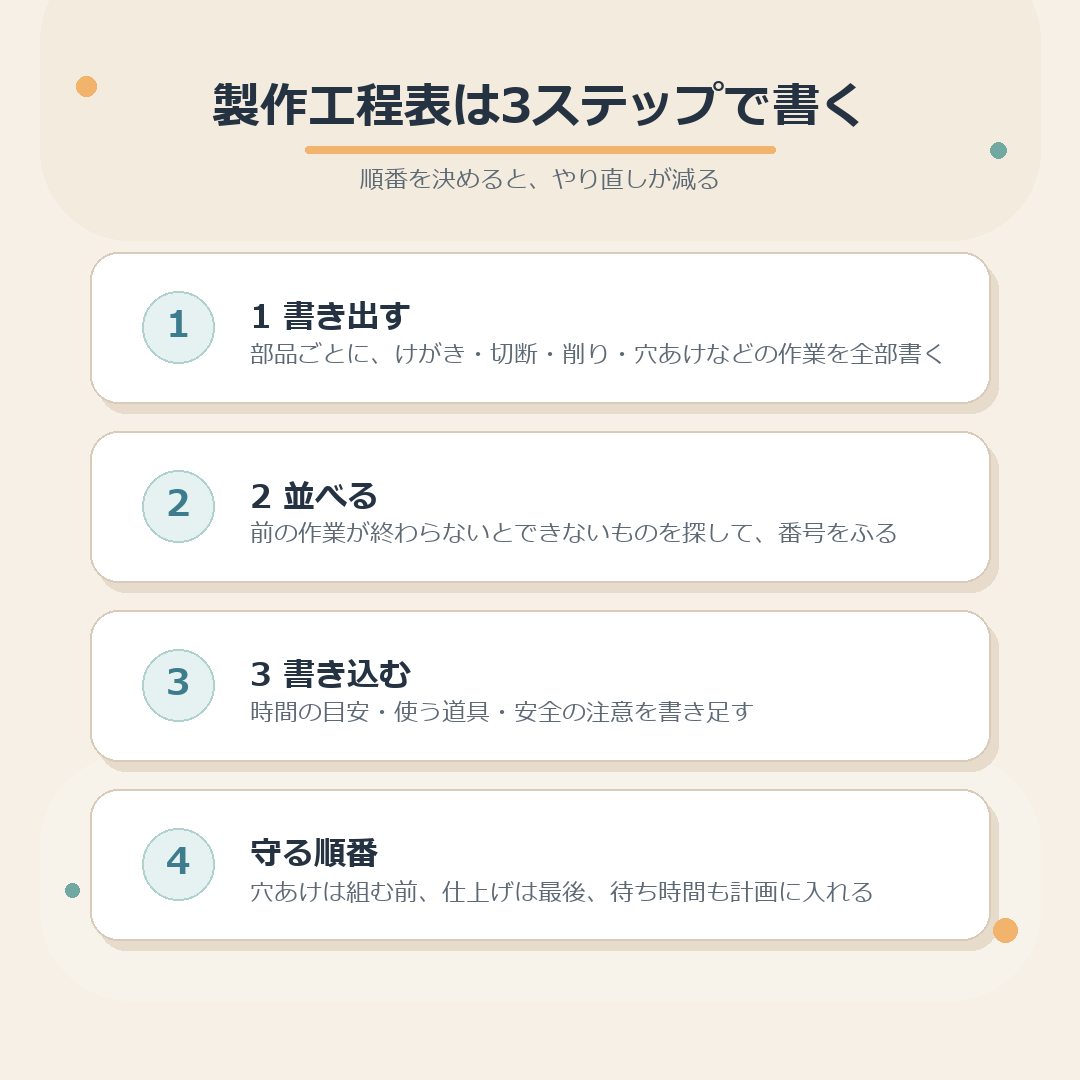

ポイント1:工程表の書き方(書き出す・並べる・書き込む)
工程表は、むずかしい表ではありません。
やることは「書き出す」「並べる」「書き込む」の三つだけです。
この順番に進めれば、はじめて作る人でも、漏れのない工程表がつくれます。
まずは、工程表そのものが何のためにあるのかを押さえましょう。
工程表の書き方のポイントを紹介します
工程表とは?作業の順番を表にした計画書
工程表とは、製作でおこなう作業を順番に書き出して、いつ、何を、どの道具でやるのかをまとめた表のことです。
料理でいえば、手順が書かれたレシピのようなものです。
材料を切る、削る、組み立てる、塗るといった作業が一目で見渡せるので、作りながら迷うことがぐっと減ります。
たとえば本立てをつくるときも、工程表があれば、次に何をすればよいかをすぐに確かめられます。
班で分担するときにも、同じ表を見ながら話し合えます。
先生に出す計画書としても、作業の記録としても使える、便利な道具なんですよ。
工程表には、はじめに立てる「計画」の役割と、作り終えたあとに残す「記録」の役割があります。
予定どおりに進んだ作業と、思ったより時間がかかった作業を比べると、次の製作で何を直せばよいかが見えてきます。
つまり工程表は、一度書いて終わりではなく、作りながら見直して使う道具なんです。
書き出して、前後の決まりで並べる
書き方の一つめは、作業を全部書き出すことです。
本立てなら、側板、底板、背板と部品ごとに、けがき、切断、削り、穴あけといった作業が必要になります。
まずは順番を気にせず、思いつく作業をすべて書いてみてください。
二つめは、並べることです。コツは「前の作業が終わらないと始められない作業」を探すことで、たとえば切ってからでないと削れない、という前後の決まりを見つけて番号をふります。
書き出しが細かいほど、並べる作業もはっきりしてきます。
並べるときに迷ったら、完成した姿から逆にたどる方法もあります。
最後に塗装するなら、その前はやすりがけ、その前は組み立て、と一つずつさかのぼっていくと、自然に順番が決まります。
同じ部品の作業は同じ順番になるので、一つの部品の流れを決めたら、ほかの部品にも当てはめられます。
時間・道具・安全を書き込む
三つめは、並べた作業に、時間、道具、安全の注意を書き込むことです。
時間は、一つの作業にどれくらいかかるかの目安を、分や授業のコマ数で書きます。
道具は、作業の前にそろえておくためのメモになります。
安全の注意は、クランプで固定する、保護めがねをつけるなど、その作業で気をつける点を短く書いておくと、けがの予防にもつながります。
この三つが入ると、工程表は「順番だけの表」から、そのまま作業に使える計画書に変わるんですよ。
書くのに少し時間はかかりますが、作業中の迷いが減るので、結果的に時間の節約になります。
- 作業の順番:番号をふって、上から順に進められるようにします。
- 作業の内容:けがき、切断など、何をするのかを短く書きます。
- 使う道具と材料:作業の前にそろえるためのメモになります。
- 時間の目安:分やコマ数で書いて、全体の合計を出せるようにします。
- 気をつける点:固定する、保護めがねをつけるなど、安全の注意を書きます。
書き込む内容が多いと、表がごちゃごちゃして見えにくくなります。
一つのマスには短い言葉だけを書き、くわしい注意は余白に書くなど、見やすさも工夫しましょう。
自分があとで見て、すぐ動ける工程表が、いちばんよい工程表です。
ポイント2:加工と組み立ての順番の決まり
工程表の書き方がわかったところで、次は中身です。
加工から仕上げまでの作業には、実は「この順番でやる理由」がちゃんとあります。
理由が分かれば、丸暗記をしなくても、順番を自分で組み立てられるようになります。
作業の順番の決まりのポイントを紹介します
部品加工は「けがき→切断→削り→穴あけ」の流れ
部品を一つつくる基本の順番は、けがき、切断、削り、穴あけです。
まず線を引くけがきをしないと、どこを切ってよいか分かりません。
切断のあとに削りをするのは、切ったばかりの面が少しでこぼこしているからです。
最後に穴あけを入れるのは、形が決まってから、基準の面を使って正しい位置に穴の中心を写すためです。
どの作業も、前の作業が土台になっているんです。
もしけがきが一ミリずれたまま切ってしまうと、あとの削りも穴あけも、すべてそのずれを引きずってしまいます。
だから最初の線を丁寧に引くことが、全体の精度を決めるんですよ。
この流れは、側板でも底板でも背板でも、基本的には同じです。
一つの部品で流れを覚えてしまえば、ほかの部品にもそのまま当てはめられます。
全部の部品のけがきをまとめて済ませてから切るなど、道具を持ちかえる回数を減らす工夫もできます。
穴あけは、組み立てる前に済ませる
穴あけは、組み立てる前の、板が一枚ずつのうちに済ませるのが基本です。
組み立てたあとでは、箱の内側にドリルが入らなかったり、手が届かなかったりして、穴があけられなくなることがあります。
また、一枚の板なら、クランプで作業台にしっかり固定できるので、板が回ってけがをする危険も減ります。
穴の位置も、基準の面から測って正確に決められます。
つまり、穴あけを先にするのは、安全のためでもあり、正確さのためでもあるんです。
テストで理由を聞かれたら、この二つのどちらかを書けば正解に近づきます。
木ねじで止める場所には、下穴をあけておく必要もあります。
下穴がないと板が割れることがあるので、これも組み立ての前に済ませておきたい作業です。
順番をまちがえると、やり直しではなく、材料そのものをだめにしてしまう場合があることを覚えておきましょう。
仮組み→接着→仕上げの順番と待ち時間
部品ができたら、すぐ接着せずに、まず仮組みをします。
仮組みは、接着剤や釘を使う前に部品を組んでみて、寸法のずれや向きのまちがいを見つける作業です。
問題がなければ接着や釘打ちで組み立て、最後に紙やすりで表面を整えてから塗装をします。
接着剤を使ったときは、乾くまでクランプで固定して待つ時間が必要なので、この待ち時間も工程表に入れておきます。
仮組みをとばして接着してしまうと、ずれに気づいたときには、もう外せないことがあります。
順番を守ることが、いちばんの近道なんですよ。
- 仮組み:接着する前に組んでみて、寸法と向きを確かめ、合いマークをつけます。
- 接着・釘打ち:クランプで固定し、接着剤は乾くまで動かさずに待ちます。
- やすりがけ:粗い紙やすりから細かいものへ、番手を上げて表面を整えます。
- 塗装:接着する面にはぬらず、乾かしてから重ね塗りをします。
待っている間は、ただ休むのではなく、ほかの部品の削りやあと片づけなど、すぐにできる別の作業を進めましょう。
接着剤が乾くまでの時間は、製品の説明書に書いてあるので、そのとおりに待つことが大切です。
待ち時間を最初から計画に入れておけば、時間の無駄がぐっと減ります。
ポイント3:時間の計算と段取りの工夫
工程表ができても、時間が足りなければ、作品は完成しません。
そこで次は、時間の計算と、作業をスムーズにする段取りを見ていきます。
定期テストでよく出る計算問題も、ここで一緒に練習しましょう。
時間の計算と段取りのポイントを紹介します
例題1:工程の時間を合計してコマ数を出す
では、例題です。けがきに50分、切断に100分、削りに50分、穴あけに50分かかります。授業1コマが50分のとき、全部で何コマ必要でしょうか。
まず、かかる時間を全部足します。50+100+50+50で、合計は250分です。
次に、1コマの50分でわります。250÷50は5なので、答えは5コマになります。
この問題は、足し算で合計を出し、わり算でコマ数に直すという、二つの計算の組み合わせです。
落ち着いて一つずつ進めれば、むずかしくありません。式は「合計時間÷1コマの時間」と覚えておきましょう。
- 単位をそろえる:時間と分が混ざっているときは、先に分にそろえます。
- 全部足して合計を出す:作業ごとの時間を一つずつ足していきます。
- 1コマの時間でわる:合計をコマの長さでわって、必要なコマ数を求めます。
注意したいのは、わり算で割り切れないときです。
たとえば合計が260分なら、260÷50は5あまり10になります。5コマでは10分たりないので、6コマ必要です。
あまりが出たら切り上げて考えるのがコツで、実習は1コマ単位で使うことが多いので、余裕をもって計画しましょう。
例題2:全体の時間から残りを引いて確かめる
次の例題です。製作に使える時間が、全部で10コマあります。部品加工までに5コマ、組み立てに2コマ、仕上げに2コマ使います。評価と片づけに使えるのは何コマでしょうか。
使った時間を足すと、5+2+2で9コマです。全体の10コマから9コマを引いて、答えは1コマになります。
例題1は「足してからわる」問題でしたが、こちらは「足してから引く」問題です。
どちらも、まず使う時間を全部足すところから始まるので、最初の一歩はいつも同じです。式は「全体-使った合計=残り」と覚えましょう。
残りが1コマしかないと分かれば、早めに「どこかの工程を短くできないか」と計画を見直せます。
全体の時間が決まっているときは、使った分を足して、全体から引くという考え方で、残りを確かめましょう。
これを製作の途中で何度かやると、ぎりぎりになって慌てることが減ります。
段取りの工夫と、計画がずれたときの直し方
段取りとは、作業を始める前に、必要な準備を整えておくことです。
道具、材料、作業する場所をそろえておくと、途中で道具を探して手が止まることがありません。
工程表と段取りは、セットで考えるのがコツです。
作業の前に、今日やる工程と必要な道具を工程表で確かめてから、作業台の上に並べましょう。
終わったあとに道具を元の場所へ戻す片づけまで、段取りの一部として考えておくと、次の時間もスムーズに始められます。
段取りがよい人ほど、作業そのものに集中できて、仕上がりもていねいになります。
実際に作ってみると、計画より時間がかかることはよくあります。
そのときは、まず遅れた原因を見つけて、順番や時間の配分を直します。
計画、実行、評価、改善とくり返すことで、次の製作はもっとうまくいきます。
直した工程表を記録しておけば、それが自分だけの経験の資料になります。
テスト前の確認リスト
ここまでの内容を、定期テスト前に確かめられる形にまとめました。
一つずつ声に出して、理由まで言えるかどうかを試してみてください。
順番だけ覚えていても、「なぜ」を説明できないと、記述問題で点が取れません。
言えなかった項目があれば、その項目のところへ戻って読み直し、もう一度声に出して確かめましょう。
- 工程表は、作業を順番に書き出した表で、計画と記録の両方に使うと言える。
- 書き方の3手順は、書き出す→並べる→書き込むの順だと言える。
- 部品加工はけがき→切断→削り→穴あけで、穴あけは組み立て前だと理由つきで言える。
- 仮組みは接着前に組んで確かめる作業で、待ち時間も計画に入れると言える。
- 時間の問題は合計を足して1コマの時間でわる、残りは全体から引くと解ける。
よくある質問
テストに出るのはどこですか
出やすいのは、作業の順番を並べかえる問題、その順番の理由を書く問題、時間を計算する問題の三つです。
順番の問題では、穴あけは組み立て前、仕上げは最後、といった決まりがそのまま問われます。
理由を書く問題では、「組み立てたあとでは工具が入らないから」のように、短く一文で答えられるようにしておきましょう。
計算問題は、この記事の例題2問と同じ考え方で解けます。
テスト前は、順番を声に出して言う練習と、例題を自分で解き直す練習の二つをやっておくと安心です。
作業の順番がどうしても思い出せないときは?
暗記に頼らず、「前の作業が終わらないとできないのはどれか」を探しましょう。
切ってからでないと削れない、組み立てる前でないと穴があけにくい、と考えていくと、自然に順番が決まります。
それでも迷うときは、完成した姿から逆にたどる方法も使えます。
最後が塗装なら、その前がやすりがけ、その前が接着、と一つずつ戻っていくと、テスト中でも落ち着いて並べられます。
順番の理由をセットで覚えておくと、思い出す手がかりが増えて、忘れにくくなります。
時間の計算でまちがえやすいところは?
いちばん多いのは、単位をそろえ忘れることと、わり算のあまりを切り捨ててしまうことです。
時間と分が混ざっているときは、先にすべて分に直してから足し算をしましょう。
わり算であまりが出たときは、そのあまりの分もう1コマ必要になるので、切り上げて答えます。
最後に「この答えで全部の作業が終わるか」を確かめると、うっかりミスを防げます。
計算が合っていても、単位が「分」のままだったり、「コマ」になっていなかったりすると減点されることがあります。答えには必ず単位をつけましょう。
おわりに
製作工程表と段取りの考え方を、ここまで一緒に見てきました。
工程表は、書き出して、並べて、時間や道具を書き込む三つの手順でつくります。
穴あけは組む前、仕上げは最後、そして接着剤の待ち時間も計画に入れる。
どの順番にも、ちゃんと理由があるんです。
次の実習では、作り始める前に、5分だけ工程表を書いてみてください。
その5分が、やり直しを減らして、完成までの時間を守ってくれます。
理由を理解しておけば、テストでも、実習でも、自信をもって順番を決められますよ。

ご視聴ありがとうございました。
この記事の内容を動画でも解説しています。
ぜひご覧ください。
工程表づくりでよくある失敗と直し方
工程表は、書いて終わりではなく、使いながら直していくものです。ここでは、実際の製作でつまずきやすい失敗を取り上げて、あらかじめ防ぐ方法を整理します。
- ポイント1:予備を入れる:時間にゆとりを持たせて、遅れに備える。
- ポイント2:待ち時間を見る:接着や塗装の乾く時間を最初から入れる。
- ポイント3:道具を調整:同じ道具を使う作業が重ならないようにする。

工程表の失敗を防ぐポイントを紹介します
予備の時間を入れ忘れて完成しない
作業時間をぎりぎりで見積もると、一か所の遅れがそのまま完成の遅れになります。のこぎりで切り直したり、やすりをかけ直したりすることは、授業ではよく起こります。そこで、全体の時間の1割から2割ほどを予備として確保しておきましょう。予備を使わずに終わったら、仕上げの時間にまわせるので、作品の質も上がります。計画に余白を持たせることも、立派な段取りの技術です。
接着剤や塗料の乾く時間を見落とす
工程表に「接着する」と書いただけでは、そのあとの待ち時間が抜けてしまいます。木工用接着剤は、固まるまで数十分から数時間かかることがあり、その間は組み立てを進められません。塗装も同じで、塗料が乾く前に次の作業へ進むと、手の跡がついてしまいます。待ち時間の間に別の部品の加工を進められるよう、乾燥の時間も一つの工程として書き込んでおくのがコツです。
同じ道具の取り合いで待ち時間が出る
クラス全員が同じ時間に同じ工具を使おうとすると、順番待ちが起こります。たとえば、げんのうや電動ドリルの数は限られています。自分の工程表を見て、道具が混みそうな時間帯を予想し、先に別の作業をする、順番を入れかえるといった工夫ができると、時間のむだが減ります。順番を変えてよいかどうかは、前の工程が終わっていないと進めない作業かどうかで判断しましょう。
工程表を製作の最後まで使いこなすコツ
工程表は、貼っておくだけでは力を発揮しません。毎回の授業で見直し、現実に合わせて直していくことで、はじめて役に立ちます。
毎時間の終わりに進み具合を書き込む
授業の終わりの数分で、今日どこまで進んだかを工程表に記入しましょう。完了した作業に印をつけ、予定より遅れたか早かったかをひとことメモします。次の授業のはじめにその記録を見れば、すぐに作業を再開できます。この習慣があると、遅れに早く気づけるので、慌てて取り返す必要がなくなります。記録は先生に見せる提出物にもなり、評価にも役立ちます。
遅れたときに順番を組みかえてよい作業と、いけない作業
予定より遅れたとき、すべての順番を自由に変えられるわけではありません。部品どうしを接着する前に、それぞれの部品の加工を終えておく必要があります。一方、別々の部品の切断や削りは、どちらを先にしても大丈夫です。つまり「前の作業が終わらないと始められない関係」があるかどうかが、組みかえの目安です。迷ったら、その作業が何を使い、何の完成を待っているかを書き出してみましょう。
